工程建設“兩手抓” 促質量 重管理
二公司南上莊片區路網完善工程施工紀實
發布時間:2019-07-15 08:30:57  來源:本站  閱讀:17218

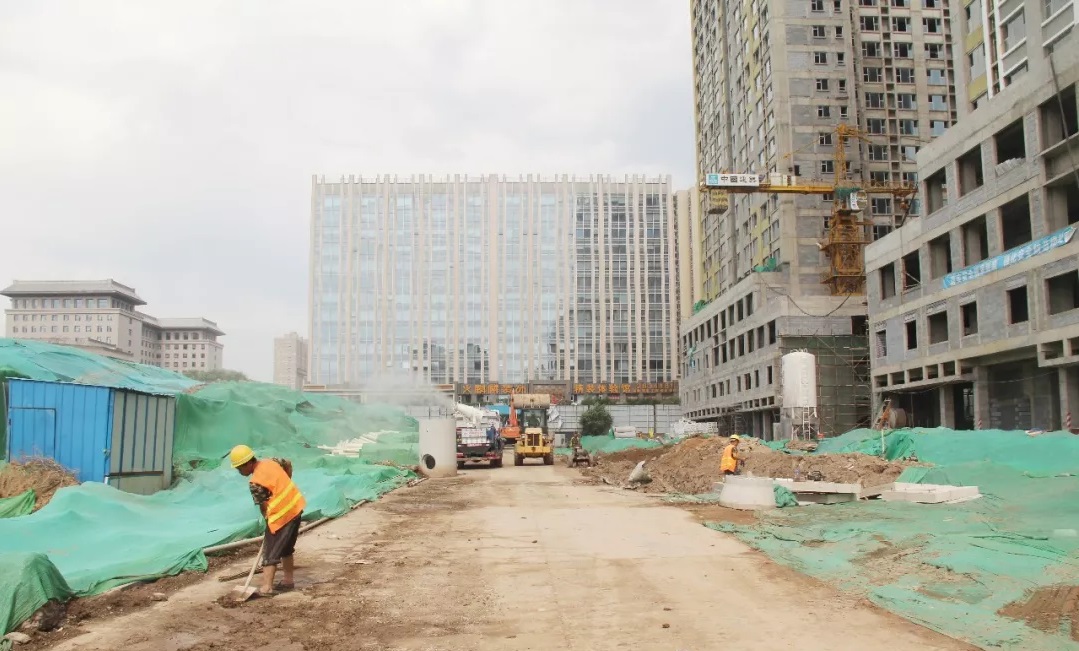

 走進二公司承建的南上莊片區路網完善工程,機器聲、電焊聲、指揮聲……此起彼伏,一派繁忙的施工景象。該工程于6月12日開工建設,建成后將完善城市片區路網,提高周邊道路通行能力。

 “一手抓”施工難點促質量

 施工中,項目部狠抓施工質量,全力打造品質工程。由于該地區現狀道路為原南上莊村,地下水位較高,地面表層土多為建筑垃圾回填土。施工時,為確保施工質量,項目部先用炮錘破除半幅現狀路面,清運建筑垃圾,溝槽開挖后再利用水泵抽水,并在地基松軟地段采用30厘米的片石和10厘米的碎石進行地基處理,確保地基承載力,保證路面平整穩固。在雨、污水管線施工中,由于該地區實際情況與設計圖紙不符,給施工造成了極大的阻礙,項目部多次勘察施工現場,確定千峰南路、長風西街、舊晉祠路現狀井的具體位置。

 項目部在進行規劃三路污水管線施工時,由于按設計坐標放線后,無法確定現狀井和舊晉祠路管線接口的準確位置,在經過相關技術人員討論研究后,項目部對晉祠路現狀污水管線現場進行再次勘察,并利用穿線器測量出支管的實際距離,縮小挖掘范圍,最終找到了現狀污水井的準確位置。

 “一手抓”安全文明重管理

 項目部以“安全無小事,責任大于天”為出發點,多措并舉,助推工程建設。平面交叉施工解難題,該工程位于中建集團承建的遠大鳳璽灣、購物廣場等多棟高層建筑之間,材料運輸、混凝土澆筑、施工機械交叉施工,施工環境復雜,為確保施工安全,項目部在排水工程施工期間采取半幅路面施工法,保證另外半幅的正常通行。由于施工作業面狹窄,各種機械的調轉成為首要難題。項目負責人積極協調挖掘機、混凝土攪拌車、垃圾運輸車等各類車輛機械的使用和通行,在滿足施工需要的同時還保證了施工安全。

 安全文明施工把好關,由于施工區域內施工車輛、人員較多,項目部采取在溝槽邊1米全線設置高1.2米的硬質防護欄桿、設置鐵馬維護欄桿、張貼安全警示標志等方式,保證施工安全。此外,項目部每天早晨對專職安全員進行安全生產教育的同時,將安全培訓視頻,發送至項目部安全生產管理群。

 截止目前,項目部拆除路面11221米,占總量的70%;雨水管線已完成956米,占總量的66%;污水管道已完成1206米,占總量的89%,該工程預計8月25日完工。施工中,項目部堅持施工難點、安全文明“兩手抓”,以實際行動踐行“六個百分百”安全文明施工要求,助力工程建設和安全文明齊頭并進,互助雙贏,努力打造碧水藍天太原城。
