在集團公司承建的新建人行天橋工程施工中,四項目部、七項目部、十項目部、十四項目部共四家基層參建單位正在加速推進施工任務,全體參建人員立足崗位、嚴把細節,保證每座人行天橋按時間節點目標順利進行。
嚴控時間節點

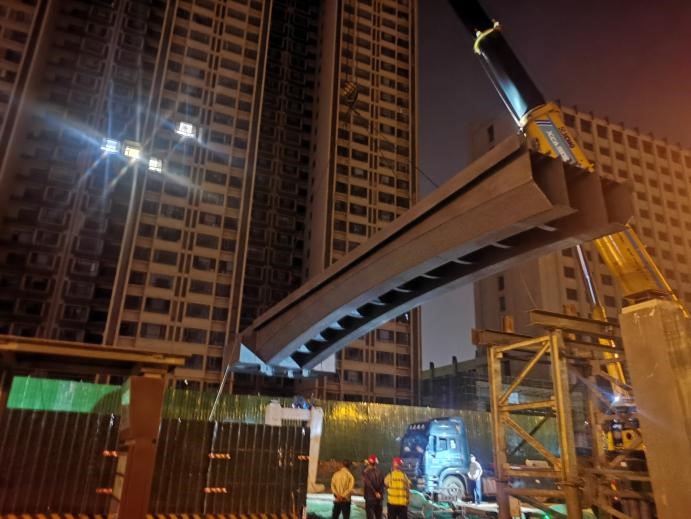

四項目部承建的澗河立交北側人行天橋已于9月5日全部完工,長風西街市婦幼保健院人行天橋正在進行箱梁節段的焊接工作。箱梁吊裝屬于該座天橋的重點工序,項目部高度重視、周密安排,決定箱梁吊裝于每日22:30至次日6:00進行,由于16日的天氣原因?qū)е孪淞簾o法正常出廠,最終利用9月15日至18日四天時間完成了箱梁吊裝施工。在吊裝過程中,由于鋼箱梁長度較長,需要提前在現場搭設整體胎架,出廠時縱向分為五個單元,運輸至安裝現場后在臨時支架上進行拼裝焊接。15日晚22:30,項目部現場采取交通管制的方式安放臨時支架,23:30起重機就位,00:30箱梁第一單元到場,經過三個夜晚的緊張施工,長度80米的人行天橋架設完成。
嚴把工序銜接
七項目部負責2座人行天橋的施工任務,截至目前,東中環雙塔公園東門人行天橋東側橋墩已全部完成,下一步將進行西側打樁作業;南內環東街雙塔公園南門人行天橋正在進行橋面鋪裝作業。其中,東中環雙塔公園東門人行天橋位于東中環路、王家峰街路口南側,自8月3日開工建設以來,針對東中環路車流量大,施工場地狹窄、地下管線復雜等情況,項目部在提前制定施工計劃,積極聯系相關部門配合做好道路封閉等前期工作的同時,安排施工人員進行前期實地勘察,及時掌握施工現場情況,合理安排人、材、機,嚴格要求全體參建人員按照規范作業,組織測量人員每日對施工數據進行復測核算,確保橋梁中心線位置不出現偏差;質檢人員每日定時查看測溫及澆筑記錄,保障工序質量,確保工程順利推進。
嚴格落實部署
十項目部承建了北中環森林公園南門、濱河西路市圖書館北側、濱河西路三給街口共3座人行天橋。在北中環森林公園南門人行天橋的施工中,項目部結合橋梁跨度過大,北中環街車流量大等實際,組織全體參建人員加班加點,24小時不停作業,并合理安排夜間施工段進行鋼箱梁吊裝工作。吊裝過程中,施工人員緊盯現場,嚴格控制主橋軸線位置漂移量及臨時支架的搭設高度,保證每段鋼箱梁焊縫按規范要求進行。同時,在封路期間項目部提前與周邊小區物業進行溝通,并安排專人在現場進行疏導,保證施工安全順利實施,用時3個晚上完成鋼箱梁吊裝工作,盡量減小對周邊居民的出行影響。截至目前,北中環森林公園南門人行天橋、濱河西路市圖書館北側人行天橋、濱河西路三給街口人行天橋主橋鋼箱梁已全部吊裝完成。三座天橋正在進行主橋鋼箱梁焊接及梯坡道吊裝、護欄安裝、橋面鋪裝,恢復非機動車道路面及人行道結構等工作。
嚴密作業流程
十四項目部承建的文興路匯豐南街人行天橋工期緊、任務重,項目部科學組織施工,合理安排工期,于9月16日晚完成鋼箱梁主體吊裝,目前正在進行橋面鋪裝作業。施工中,為保障工程總體進度及減小周邊交通影響,項目部決定箱梁運輸及吊裝施工均在夜間實施,并只在主橋鋼箱梁吊裝時全部封閉機動車道。吊裝作業時,安排專人統一指揮吊裝作業,嚴格要求吊裝操作人員掌握安全技術操作規程及遵守“十不吊”原則,全力保障箱梁吊裝施工安全順利推進。同時,由于濱河?xùn)|路翠鑫路天橋所處地段原因,項目部在前期樁頭施工中,采用鋼板樁支護的方式有效解決現場沙土質容易產生塌方的情況,為實現節點目標打下堅實基礎,該天橋正在進行鋼箱梁焊接施工。
