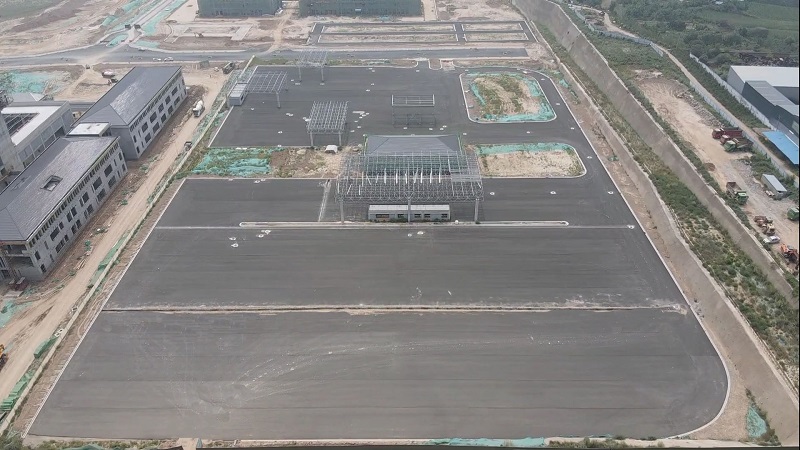

一公司太原市公安局交通警察支隊車輛管理所建設項目及太原市公安局泥屯綜合警務基地建設項目施工側記 發布時間:2021-09-03 10:40:15 來源:本站 閱讀:23053
一公司承建的太原市公安局交通警察支隊車輛管理所建設項目及太原市公安局泥屯綜合警務基地建設項目目前正在推進綜合管網施工,項目部著力加強施工管理,提升質量標準,全體參建人員細化施工工序,嚴把成品質量,確保管線施工順利進行。
科學管理中彰顯質量為基
占地面積大、管線種類多、布局縱橫交錯……項目部精心組織,周密部署,確保各項工作落實到位,科學有序推進施工。
該工程主要包括管溝工程、給排水工程、供熱工程、強弱電工程等,涉及雨水、污水、供熱等多種管線施工。針對管線施工點多面廣的情況,項目部倒排施工工期、制定進度計劃,保證人員機械配備充足,做好管線分區域、分層次施工安排,協調各工序銜接配合,確保工程進度穩步推進。在雨污水管線施工中,因采用的是雙臂波紋管材質,項目部要求施工人員在溝槽回填時,對兩側土體進行夯實碾壓,嚴格把控壓實度達到設計標準,保證管線成型質量;利用人工開挖探坑的方式,重新明確已完工的管線位置,在保證現有管線安全的前提下,組織人工配合機械逐段、逐層有序推進管線施工。同時,在管線施工尚未全部完工的情況下,項目部通過挖設臨時排水通道的方法,對場地內積水進行外排,保障汛期施工安全有序進行。
協調配合中體現效率先行
施工范圍內包括道路、房建等多家施工單位,項目部注重協調配合、減小相互影響,見縫插針創造工作面,營造文明和諧施工環境。
施工中,由于雨污水管線需要接入已完工的周邊建筑物樓體中,但管線的出戶對接處位于樓體周邊的腳手架下方,影響管線接入施工,為保證工程進展,項目部一方面組織相關人員進行現場勘察,在不斷優化施工組織的同時,采取交叉、平行、流水作業的施工方式,控制關鍵工序作業時間;一方面積極與業主、各參建單位進行溝通協調,合理安排機械、材料等進場時間,采取錯峰施工方法,利用工序銜接空隙快速推進管線接入施工。由于施工場地大、機械多,項目部安排施工人員全天候盯守施工現場,指揮車輛往返于各施工區域,并采取設置圍護、挖設隔離槽等方法,對已完工的地下井、管線等進行有效保護。
截至目前,太原市公安局泥屯綜合警務基地室外工程污水工程已完成589米,占總工程量的15%;熱力工程已完成1173米,占總工程量的40%。太原市公安局交通警察支隊車輛管理所建設項目室外道路工程已完成38000平方米,占總工程量的47%;雨水工程已完成4900米,占總工程量的90%;污水工程已完成2575米,占總工程量的90%;消防工程已完成4300米,占總工程量的50%。全體施工人員強化協調聯動,優化施工組織,全力保證施工進度和工程質量,確保圓滿完成施工任務。
