一公司千峰路南延建設工程雨水泵站及調蓄池施工項目施工側記 發布時間:2021-07-01 11:04:30 來源:本站 閱讀:14871
千峰路南延建設工程雨水泵站及調蓄池施工的全體建設者們心往一處想、勁往一處使,向著施工節點目標全力沖刺。截至目前,該工程三軸水泥土攪拌樁、重型道路、導墻、降水井、地下連續墻、抗拔樁、冠梁已全部完成,正在進行錨索及底板施工。
同向發力 節點就是命令
自工程開工以來,項目部合理規劃、統籌安排,先后完成了三軸水泥土攪拌樁、地下連續墻、抗拔樁、冠梁等一個又一個節點目標,高效推進工程建設。6月,為趕在汛期來臨前完成調蓄池和泵房底板混凝土澆筑的施工任務,項目部做足前期保障工作,針對基坑內作業面狹窄,土方、鋼筋、模板、混凝土澆筑等工程量大的情況。項目部緊密圍繞節點目標,從人員配置、材料供應、安全措施、設備保障等方面進行全面規劃、統籌部署,保證各工序相互銜接、有序推進。同時,項目部采取對人、材、機進行動態調整的方法,24小時不間斷安排作業,確保多個作業面同時施工,嚴格按日計算施工進度,全力推動工程進展。
強基固本 目標就是責任

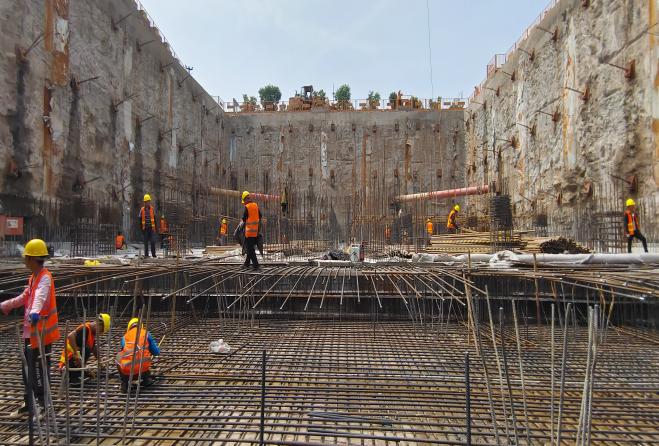

調蓄池和泵房底板的大體積混凝土施工是目前該工程的重點施工目標,結合現場實際情況,項目部超前謀劃、精心部署,提前組織技術人員結合施工工藝、控溫措施、養護方案等,綜合考慮配合比優化、運輸保障、現場配置、實時監測等方面,制定了全過程控制專項方案。該方案確定了以圖紙設計的后澆帶和膨脹加強帶為分割線,將底板施工區域細分為12個地塊并進行編號,對各地塊逐一編制詳盡的進度計劃,要求施工人員按照地塊從西北角和東南角自兩頭向中間推進的順序進行作業,為保證整體結構使用率和耐久性提供基礎保障。
